压载水处理系统随航改装项目顺利完工

压载水处理系统随航改装项目顺利完工

发布日期:2023-09-04 作者: 人事行政部 点击: 466

经过几个月的精心准备,设计和施工,已成功完成国外知名散货船东VLOC的压载水处理系统随船航行改装项目。该方案在保证船舶正常装卸货的基础上,同时节约了进厂维修成本,坞费/码头等成本,增强了船舶的市场竞争力,同时为海洋环境保护作出了积极贡献!

在这个项目中,一改过去在船厂对船舶原有的压载水系统进行升级改造的方案,通过与船舶管理团队的紧密配合和充分沟通,制定了一套全面的随船航行压载水处理系统的改装方案。该方案不仅为船东节省了改装成本,而且提高了船舶的市场竞争力,保证船舶的正常航行和装卸货操作。

1694066689146

多次对改装方案进行升级讨论



由于该船本身已安装了一套压载水处理系统,但因系统故障频发的缘故,船东最终决定更换为运营成本低,故障率低,维护保养方便的设备品牌。

设计团队对原有的压载水处理系统进行了全面的检查和评估后,确定了旧设备拆除的顺序和必要的安全保障措施。同时,根据评估结果进行了系统的多项设计升级:包括重新构建管路走向、增加处理量、提高过滤效果、更新设备和增加自动化控制等。保证在完善设计的基础上,尽可能地减少施工的工作量,缩短施工时间。

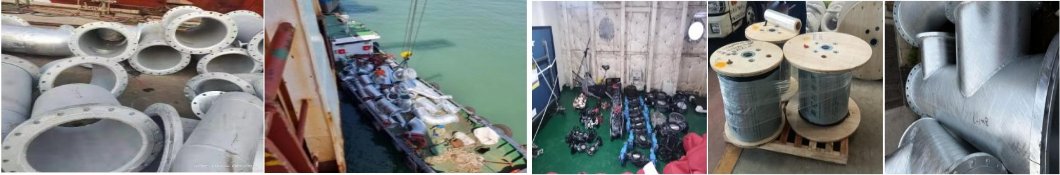

旧设备拆卸


在管路和基座支架的预制方面,采用最先进的焊接设备,配备了最新的工艺和技术、技艺精湛的焊接团队,实现高精度、高质量的焊接与高效的生产流程,确保每根管路的准确性、焊缝的安全性以及及时交付能力,避免随航过程的修改施工量,帮助船东在压缩成本的同时严格把控质量,缩短施工时间。

管路支架预制


在施工团队方面,采用经验丰富、技术精湛的专业船舶施工团队,坚持严格的质量管理标准,确保工程符合相关的规范和标准。在施工过程中严格遵守相关的安全规定和环保要求,采取一系列措施保证现场的安全性和可持续性。同时有效地制定详细施工方案,安排施工流程,及时解决困难,确保项目按时交付。

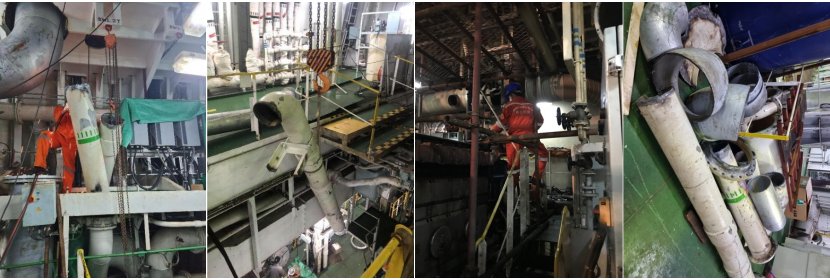

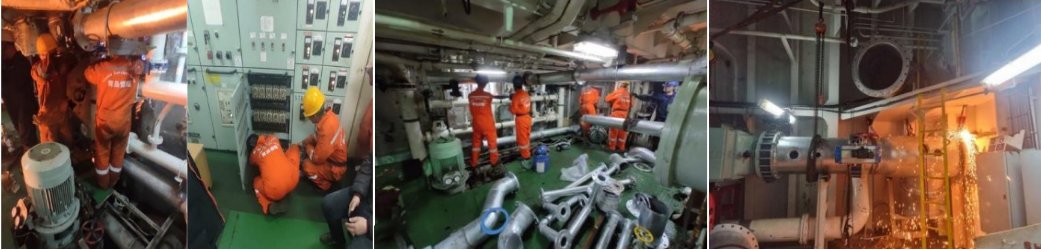

随航过程中现场施工


在改装过程中,一直与船东和船舶管理团队保持紧密的合作和沟通,及时解决问题和调整方案。通过与各方密切的协作,顺利完成了改装工作,并经过严格的测试和验证,以确保系统的稳定性和可靠性。最终获得了现场验船师和船东的高度认可,保证了设备一次性顺利报验通过。

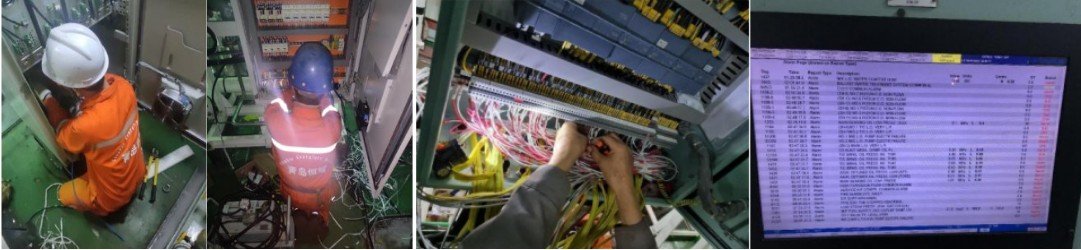

现场调试报验


通过设计方案的优化,提高了设备过滤效果,满足设备最大处理量,确保船舶在卸货时能在规定的最短时间内完成,从而提高船舶运输效率。

同时,为了便于船员操作,确保设备操作的稳定性,对所有系统相关阀门进行了改造、集成,集中用中央PLC远程操作,大大减少了压排载的工作强度,保证了船舶货控操作的安全和效率。

在安装完成后,对船员进行了系统的培训和指导,以确保他们能够正确运行和维护新的系统。并且,将继续与他们保持密切联系,以便能随时提供技术支持和问题解答。

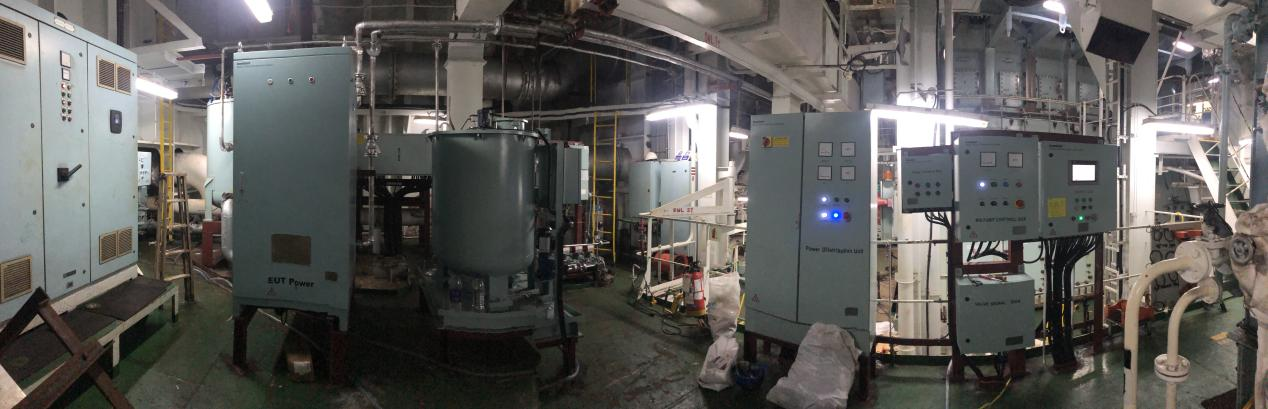

安装完成后的系统


该项目的顺利完成,帮助船东提高了船舶的运输效率,降低了船舶的运营成本。感谢各位同仁在该项目上的支持和帮助,同时也感谢船东和船管的信任与配合,为此次改造顺利完成奠定了坚实的基础!

恒耀将一直致力于为船舶行业提供更先进、更可靠、更优化的解决方案,为船舶运营的可持续发展贡献力量。
